有明テニスの森公園及び有明コロシアム(29)改築及び改修その他工事 ほか
工事概要
工事名称 | 有明テニスの森公園及び有明コロシアム(29)改築及び改修その他工事 ほか |
工事場所 | 江東区有明二丁目2番22号 |
工期 | 第一工区 2017(平成29)年10月5日~2019(平成31)年7月31日 第二工区 2019(平成31)年1月11日~2020(平成32)年3月18日 (ただし、A部分工事については2019(平成31)年8月30日まで) |
施設概要 | 第一工区 (改築)クラブハウス・インドアコート (改修)有明コロシアム (新築)ショーコート1・別棟・デッキ棟 第二工区 (その他)テニスコート整備 等 |
発注者 | 東京都 |
設計・工事監理 | 株式会社環境デザイン研究所 |
施工 | 第一工区 (建築工事)関東・菊池・小沢建設共同企業体 (電気設備工事)栗原・サンテック・川北建設共同企業体 (空調設備工事)大成設備・川崎・エバジツ建設共同企業体 (給水衛生設備工事)菱機・アペック・島村建設共同企業体 (昇降機設備工事)ダイコー株式会社 第二工区 (土木工事)関東建設工業株式会社 (電気工事)栗原工業株式会社 |
進捗状況

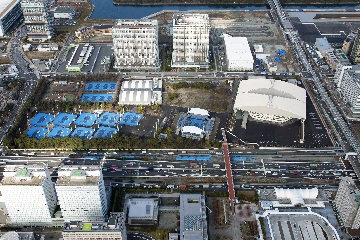

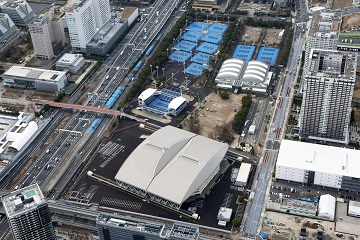

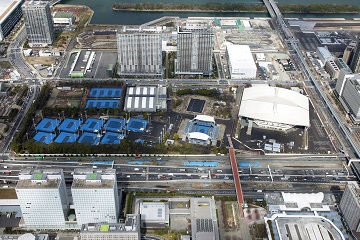

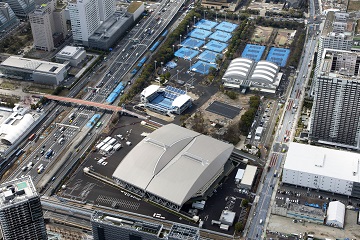

- 2020年3月 有明テニスの森公園 完成
|
|

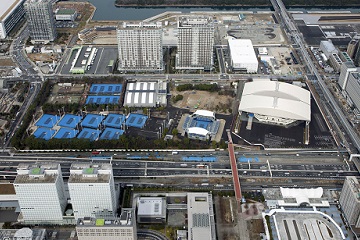

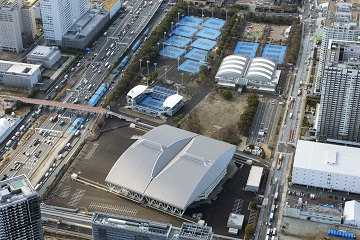

- 2020年2月 テニスコート整備工事ほか
|
|
- 2020年1月 テニスコート整備工事ほか
|
|

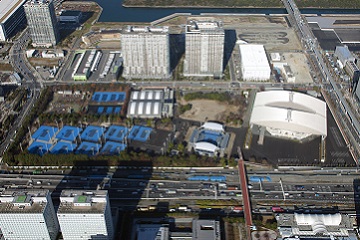

- 2019年12月 テニスコート整備工事ほか
|
|

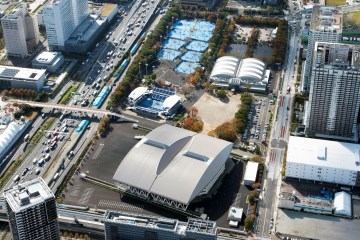

- 2019年11月 テニスコート整備工事ほか
|
|

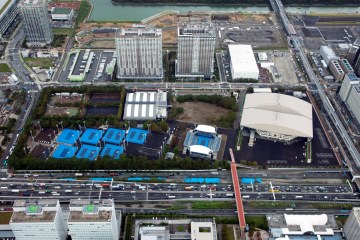

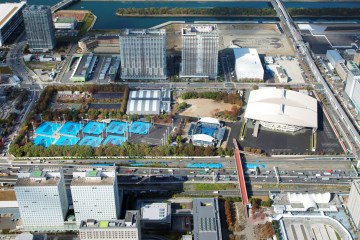

- 2019年10月 テニスコート整備工事ほか
|
|

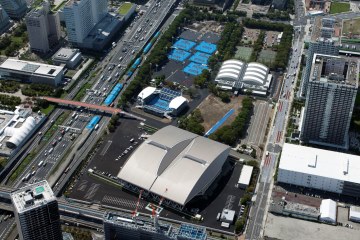

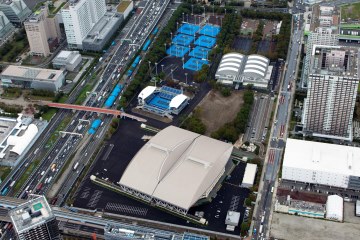

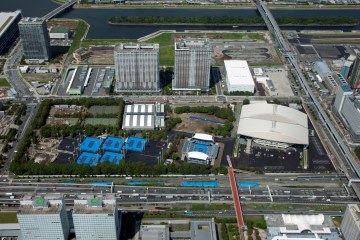

- 2019年9月 テニスコート整備工事ほか
|
|

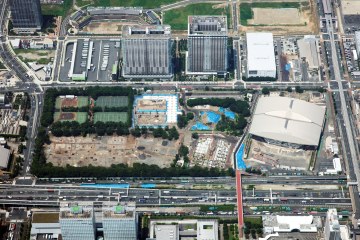

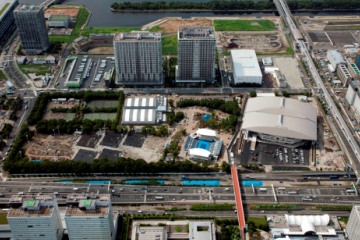

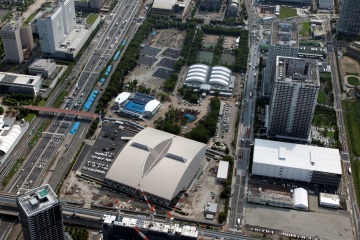

- 2019年7月 内外装工事、外構工事ほか
|
|

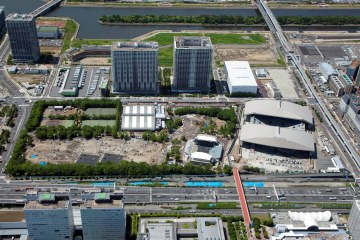

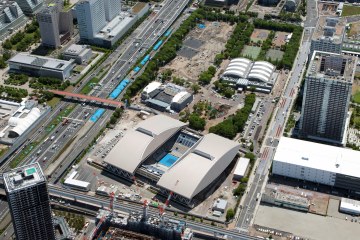

- 2019年6月 内外装工事、外構工事ほか
|
|

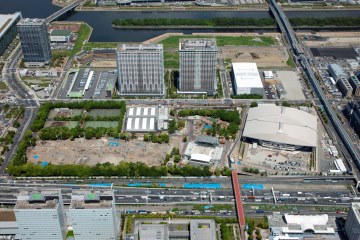

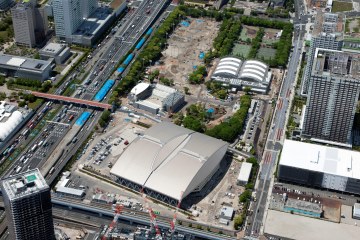

- 2019年5月 内外装工事、外構工事ほか
|
|

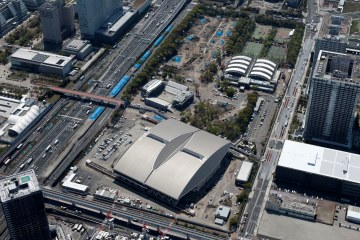

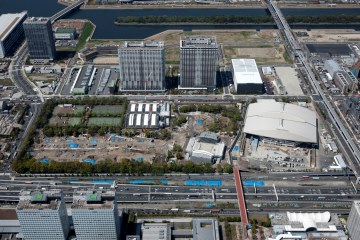

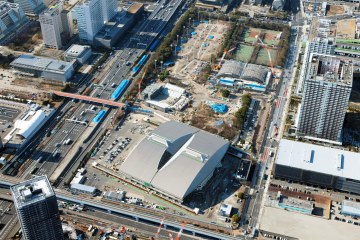

- 2019年4月 地上躯体工事、内外装工事ほか
|
|

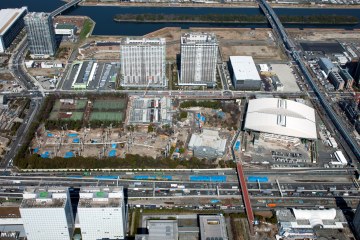

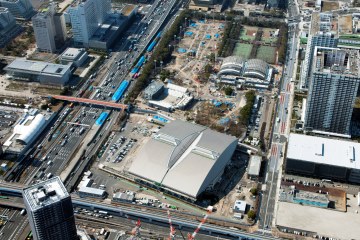

- 2019年3月 地上躯体工事、内外装工事ほか
|
|

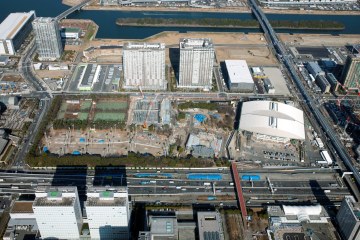

- 2019年2月 地上躯体工事、内外装工事ほか
|
|

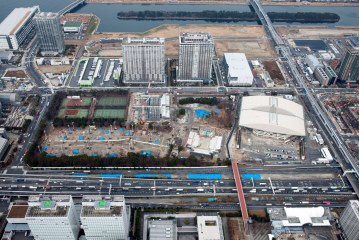

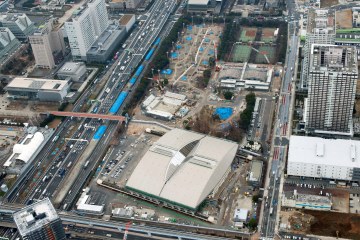

- 2019年1月 地上躯体工事、内外装工事ほか
|
|

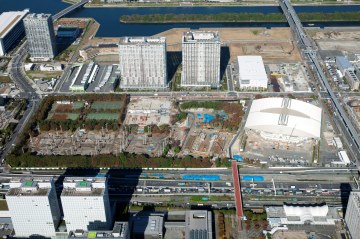

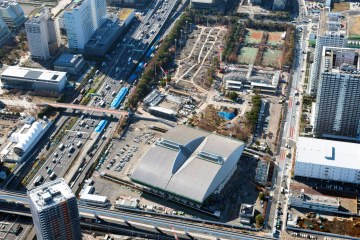

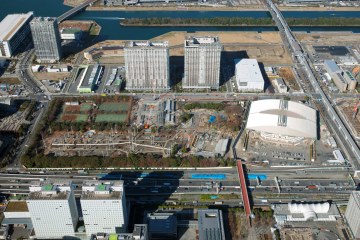

- 2018年12月 地上躯体工事、内外装工事ほか
|
|

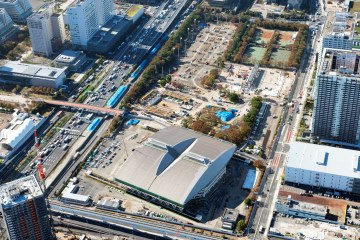

- 2018年11月 地上躯体工事、内外装工事ほか
|
|
- 2018年10月 基礎工事、地上躯体工事ほか
|
|

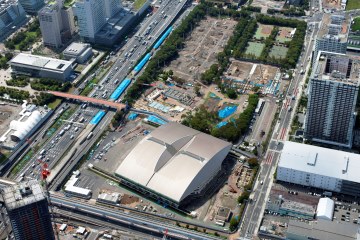

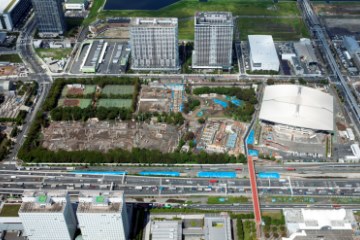

- 2018年9月 基礎躯体工事、外構工事ほか
|
|

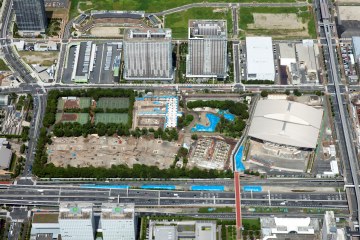

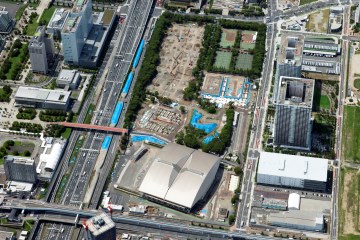

- 2018年8月 基礎躯体工事、照明塔工事ほか
|
|

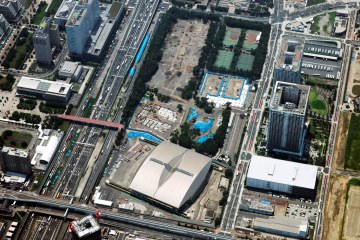

- 2018年7月 撤去解体工事、基礎躯体工事ほか
|
|

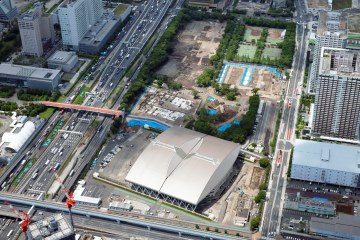

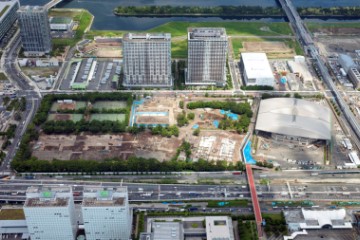

- 2018年6月 撤去解体工事及び基礎躯体工事
|
|

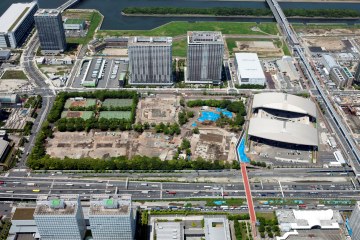

- 2018年5月 撤去解体工事、土工事及び杭工事
|
|

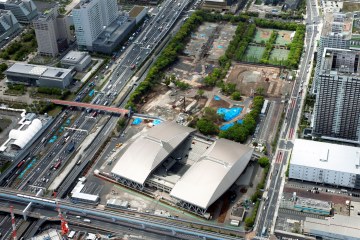

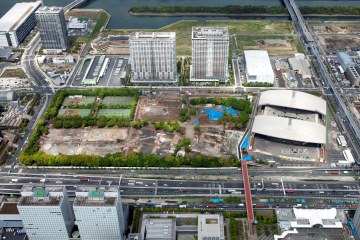

- 2018年4月 撤去・解体工事及び杭工事
|
|

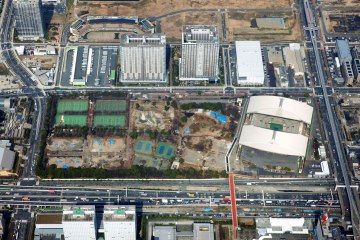

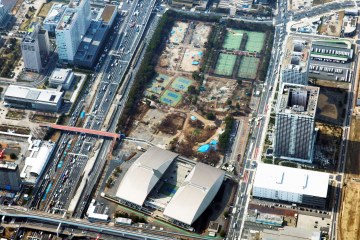

- 2018年3月 撤去・解体工事
|
|

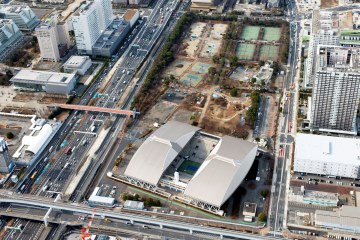

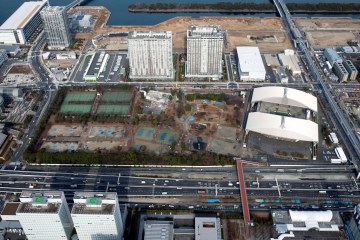

- 2018年2月 撤去・解体工事
|
|

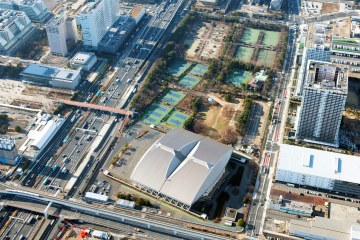

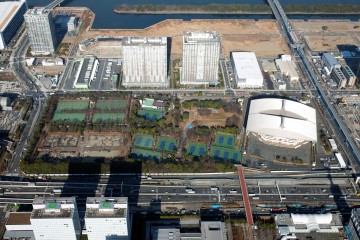

- 2018年1月 撤去・解体工事
|
|

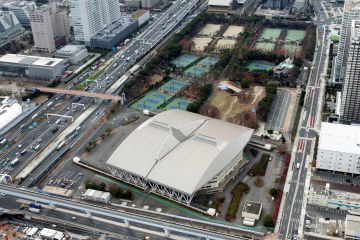

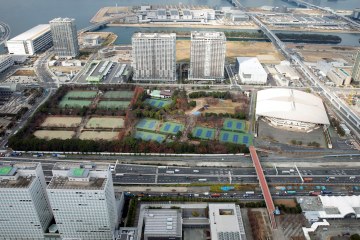

- 2017年12月 仮設工事
|
|

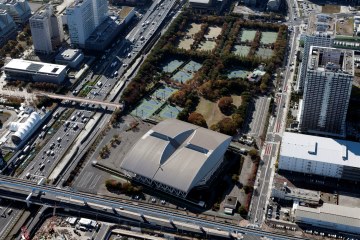

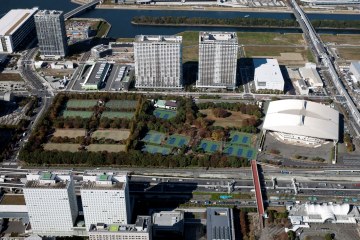

- 2017年11月 準備工事
|
|
記事ID:006-001-20240123-011358
