有明アリーナ(仮称)(27)新築工事
工事概要
工事名称 | 有明アリーナ(仮称)(27)新築工事 |
工事場所 | 東京都江東区有明一丁目11番 |
契約工期 | 2016(平成28)年3月3日~2019(平成31)年12月9日 |
施設規模 | 座席数:約15,000席(仮設席含む。) |
発注者 | 東京都 |
基本設計・工事監理 (DBアドバイザリー) |
株式会社久米設計 |
実施設計・施工 | 竹中・東光・朝日・高砂異業種特定建設共同企業体 |
進捗状況

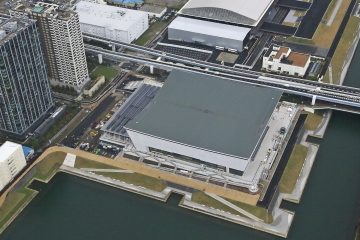

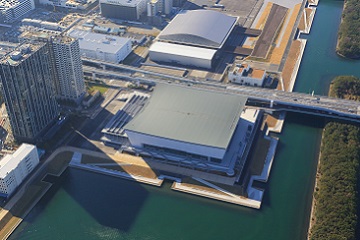

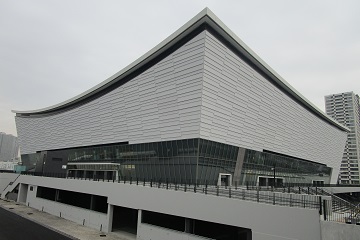

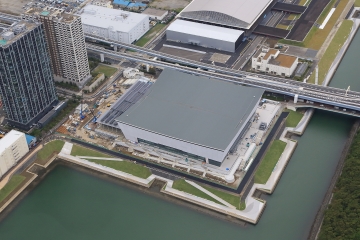

- 2019年12月 有明アリーナ 完成
|
|
- 2019年11月 内装工事、設備工事、外構工事
|
|
- 2019年10月 内装工事、設備工事、外構工事
|
|

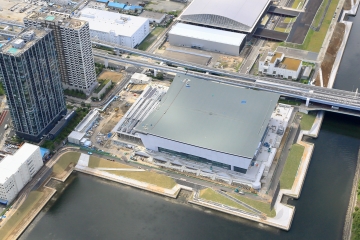

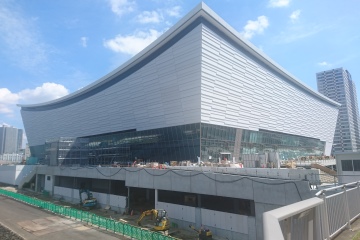

- 2019年9月 サブアリーナ屋根工事、外部デッキ工事、内装工事、設備工事、外構工事
|
|

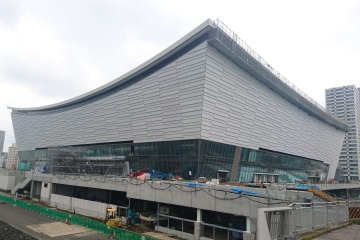

- 2019年8月 サブアリーナ屋根工事、外部デッキ工事、内装工事、設備工事、外構工事
|
|

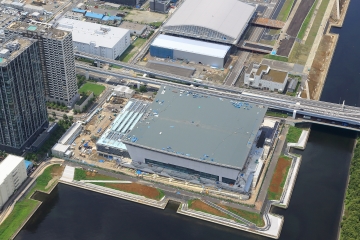

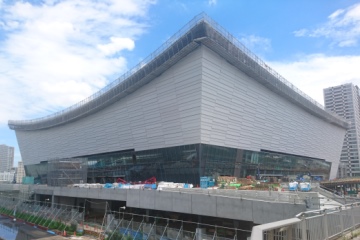

- 2019年7月 サブアリーナ屋根工事、外部デッキ工事、内装工事、設備工事、外構工事
|
|
- 2019年6月 サブアリーナ屋根工事、外部デッキ工事、内装工事、設備工事、外構工事
|
|

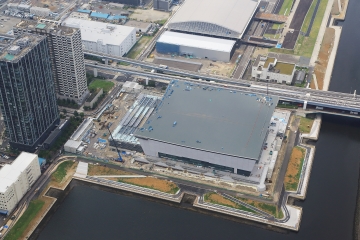

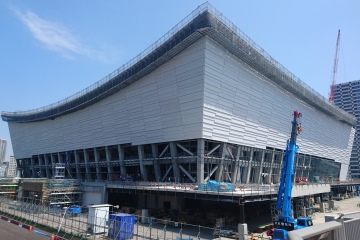

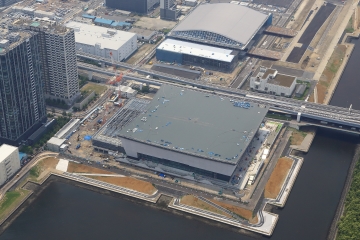

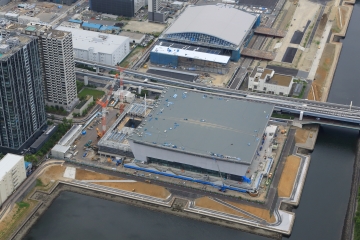

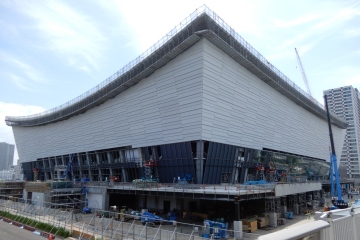

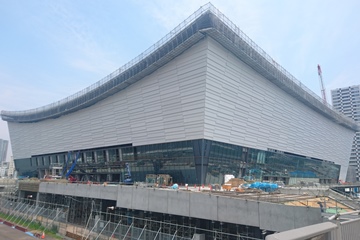

- 2019年5月 地上(1~5階)躯体工事、観客席PCa段床取付工事、内装工事、設備工事
|
|

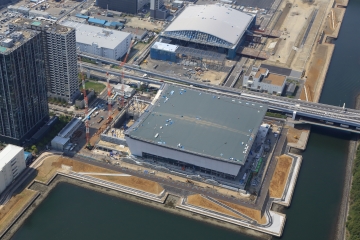

- 2019年4月 地上(1~5階)躯体工事、観客席PCa段床取付工事、内装工事、設備工事
|
|

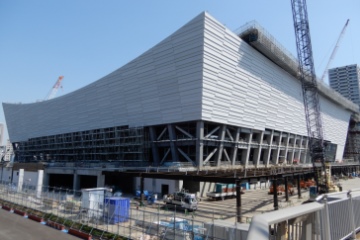

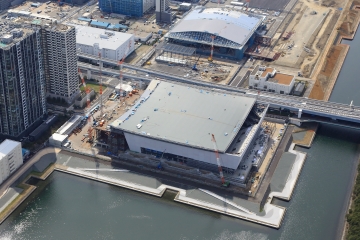

- 2019年3月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事、内装工事
|
|

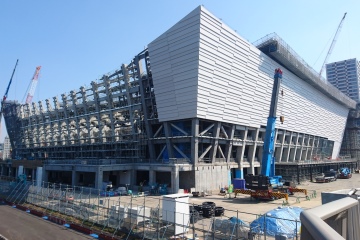

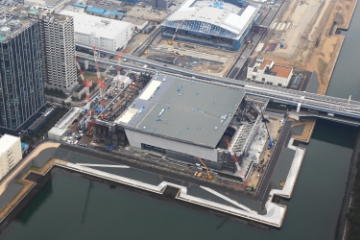

- 2019年2月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事、内装工事
|
|

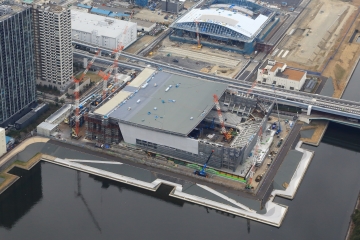

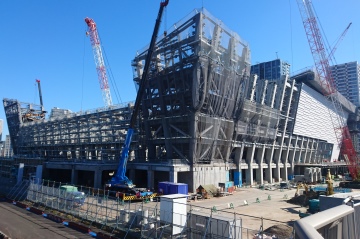

- 2019年1月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事、内装下地工事
|
|

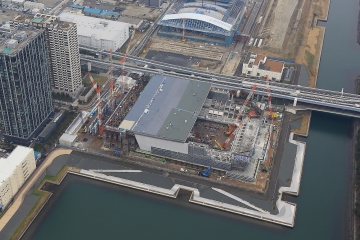

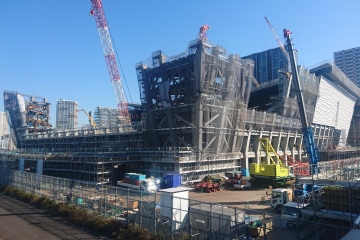

- 2018年12月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事、内装下地工事
|
|

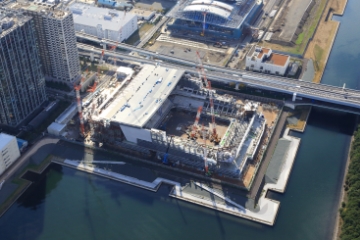

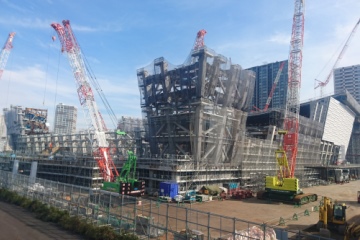

- 2018年11月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事
|
|

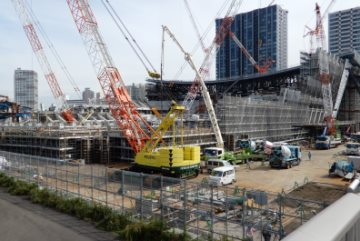

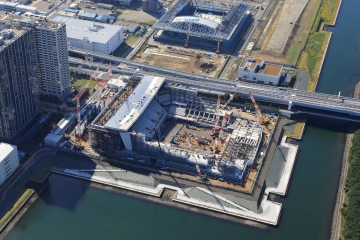

- 2018年10月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事
|
|

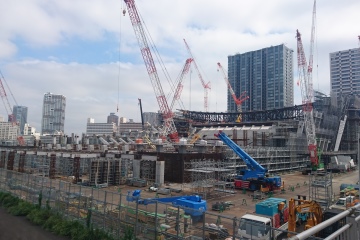

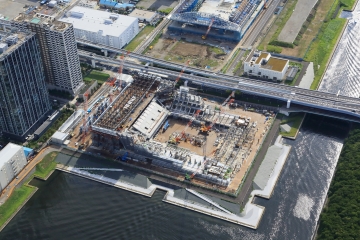

- 2018年9月 地上(1~5階)躯体工事、メインアリーナ屋根トラス鉄骨組立工事、観客席PCa段床取付工事
|
|

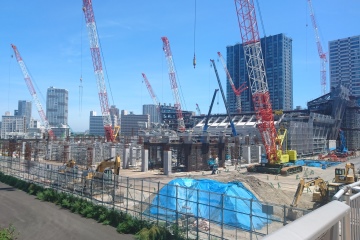

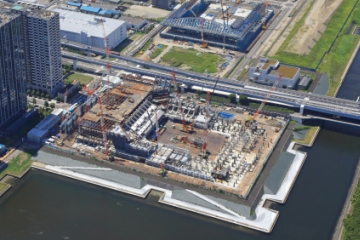

- 2018年8月 地上(1~5階)躯体工事、仮設講台組立工事、観客席PCa段床取付工事
|
|

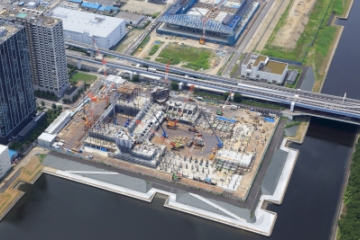

- 2018年7月 基礎及び地上(1~4階)躯体工事、仮設講台組立工事
|
|

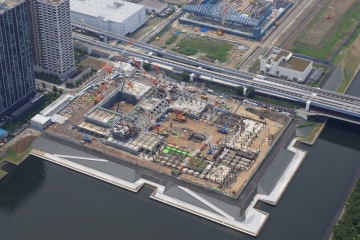

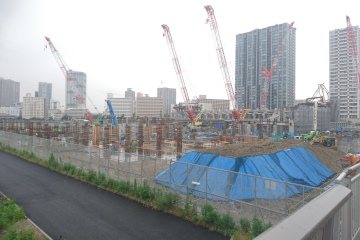

- 2018年6月 基礎及び地上(1、2階)躯体工事
|
|

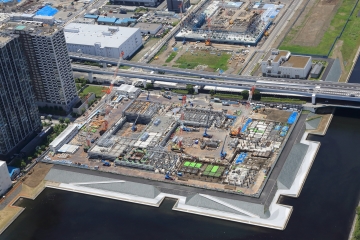

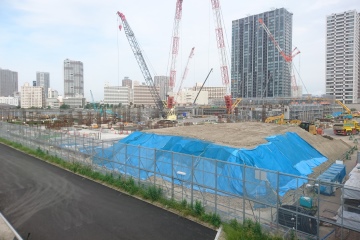

- 2018年5月 基礎及び地上(1、2階)躯体工事
|
|

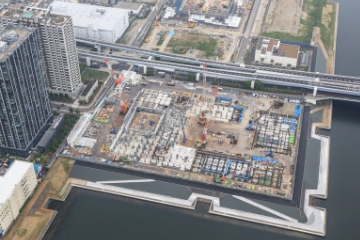

- 2018年4月 基礎及び1階躯体工事
|
|

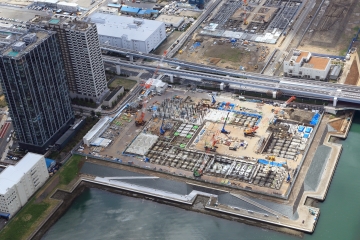

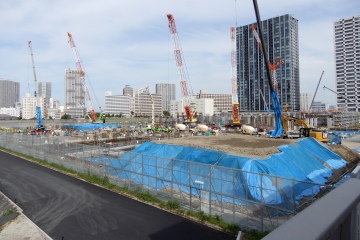

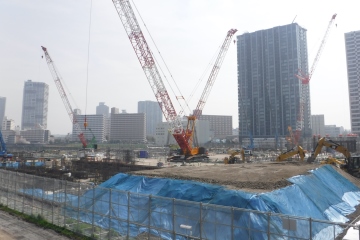

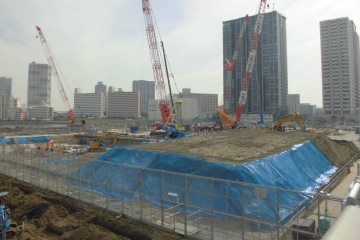

- 2018年3月 掘削工事及び躯体工事ほか
|
|

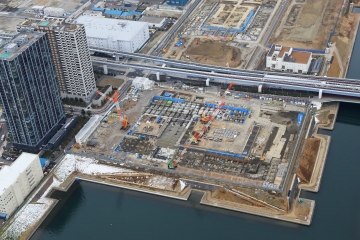

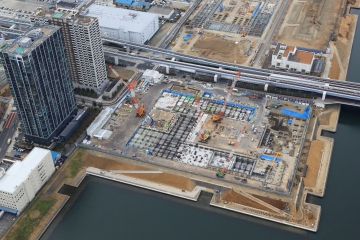

- 2018年2月 掘削工事及び躯体工事ほか
|
|

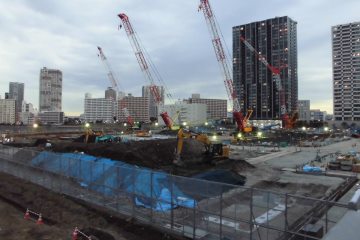

- 2018年1月 掘削工事及び躯体工事ほか
|
|

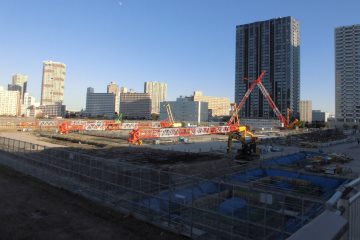

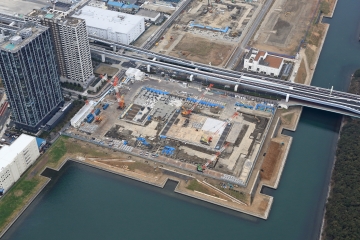

- 2017年12月 掘削工事及び躯体工事ほか
|
|

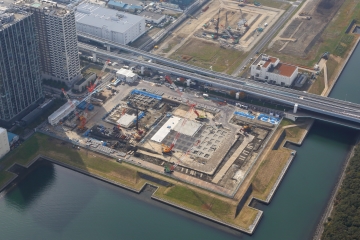

- 2017年11月 土工事及び基礎躯体工事
|
|

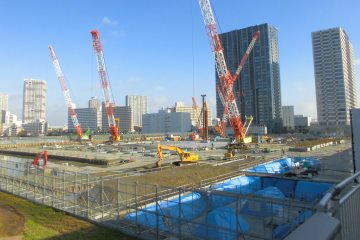

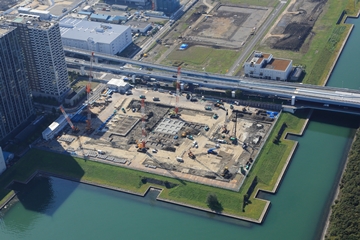

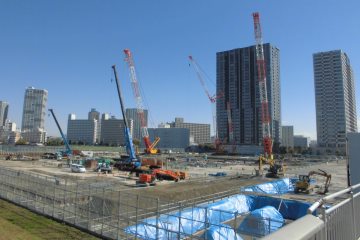

- 2017年10月 杭工事及び土工事
|
|

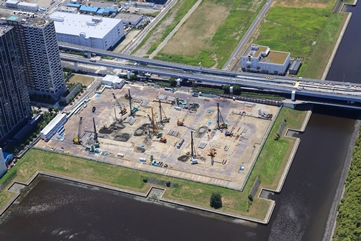

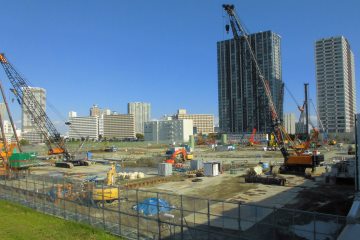

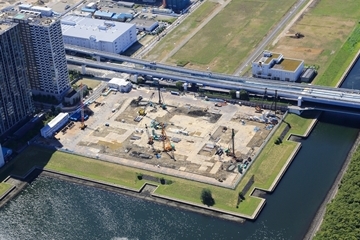

- 2017年9月 杭工事
|
|

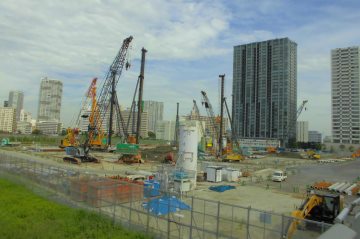

- 2017年8月 杭工事
|
|

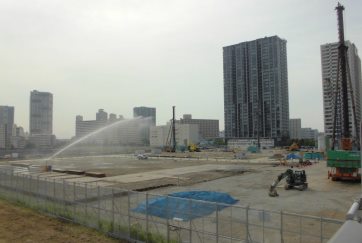

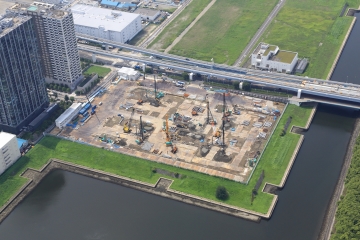

- 2017年7月 杭工事
|
|

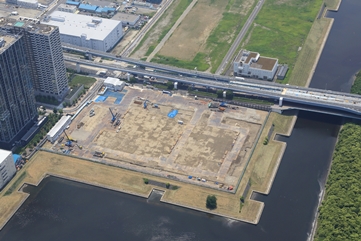

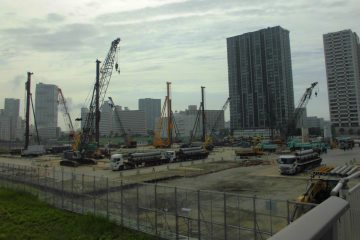

- 2017年6月 山留工事及び杭工事
|
|

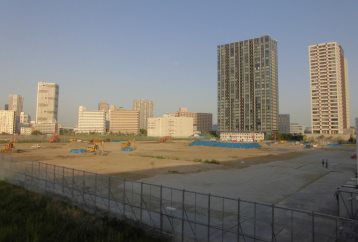

- 2017年5月 本体工事着手(地中熱利用設備工事ほか)
|
|

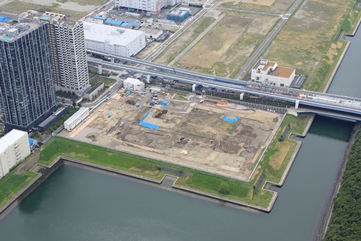

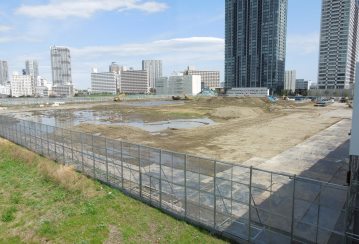

- 2017年4月 本体工事に係る準備工事(4月21日本体工事着手)
|
|

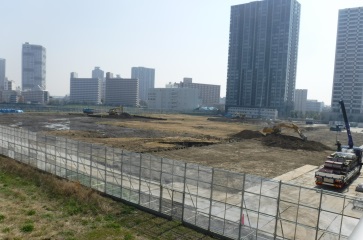

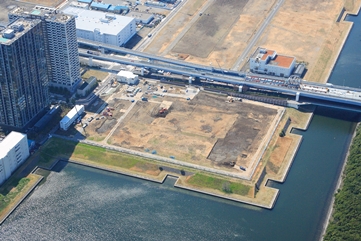

- 2017年3月 本体工事に係る準備工事
|
|

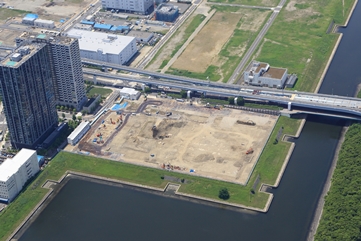

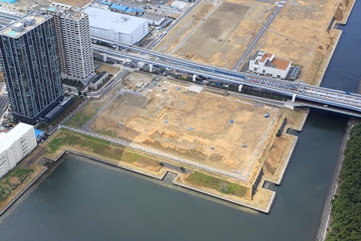

- 2017年2月 本体工事に係る準備工事
|
|
記事ID:006-001-20240123-011355
